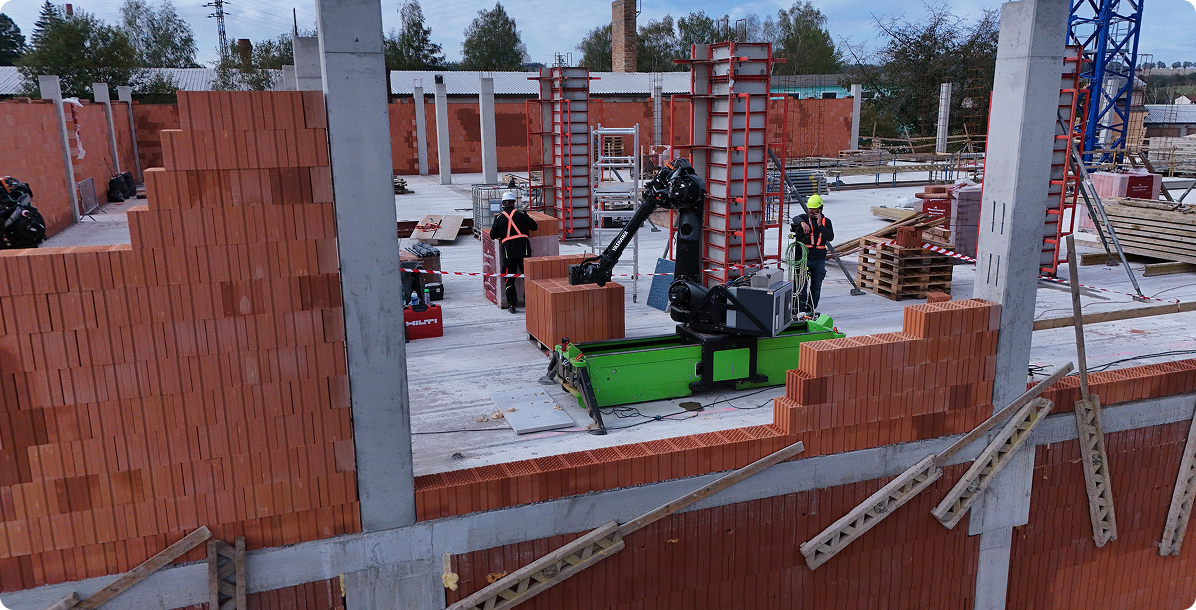

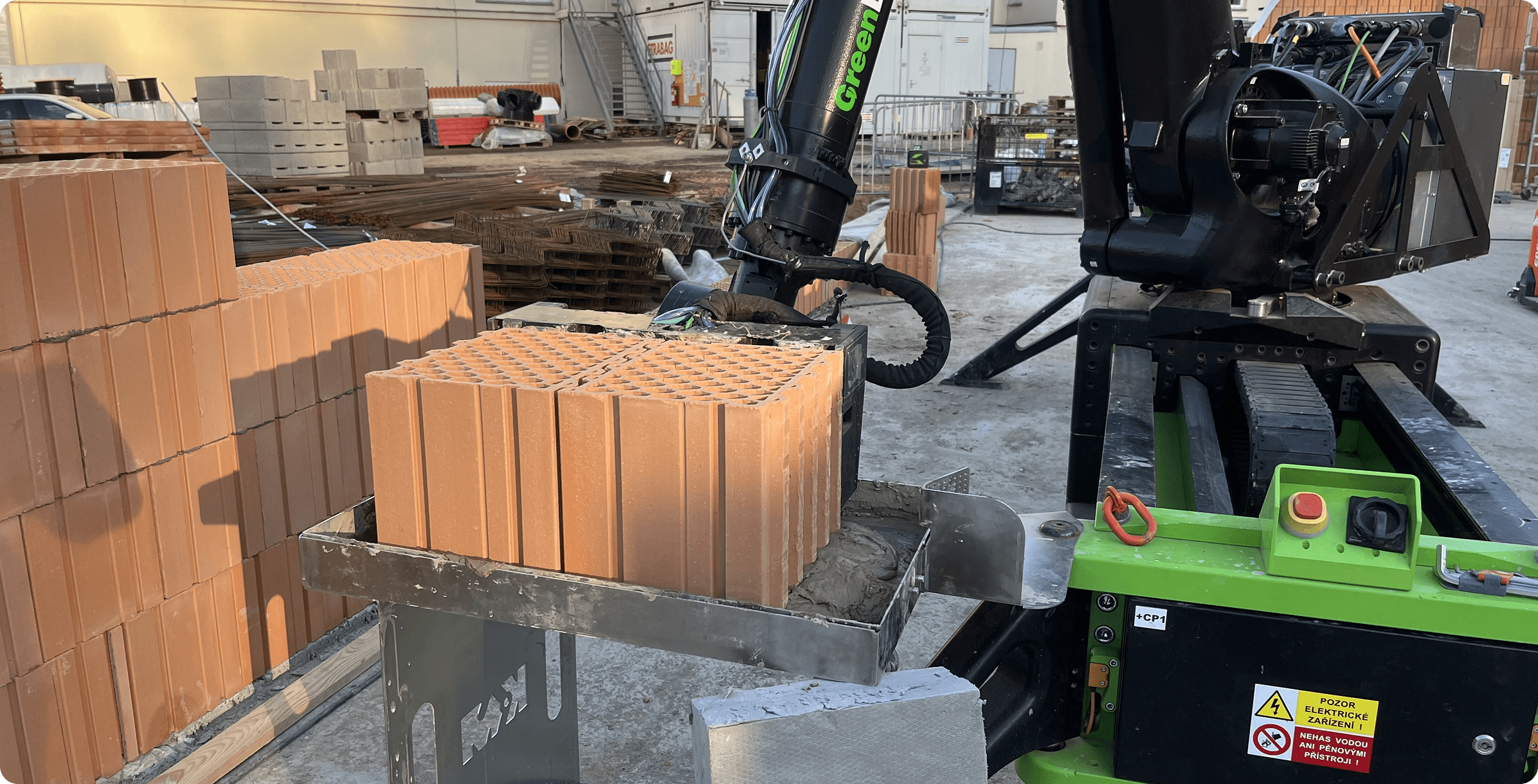

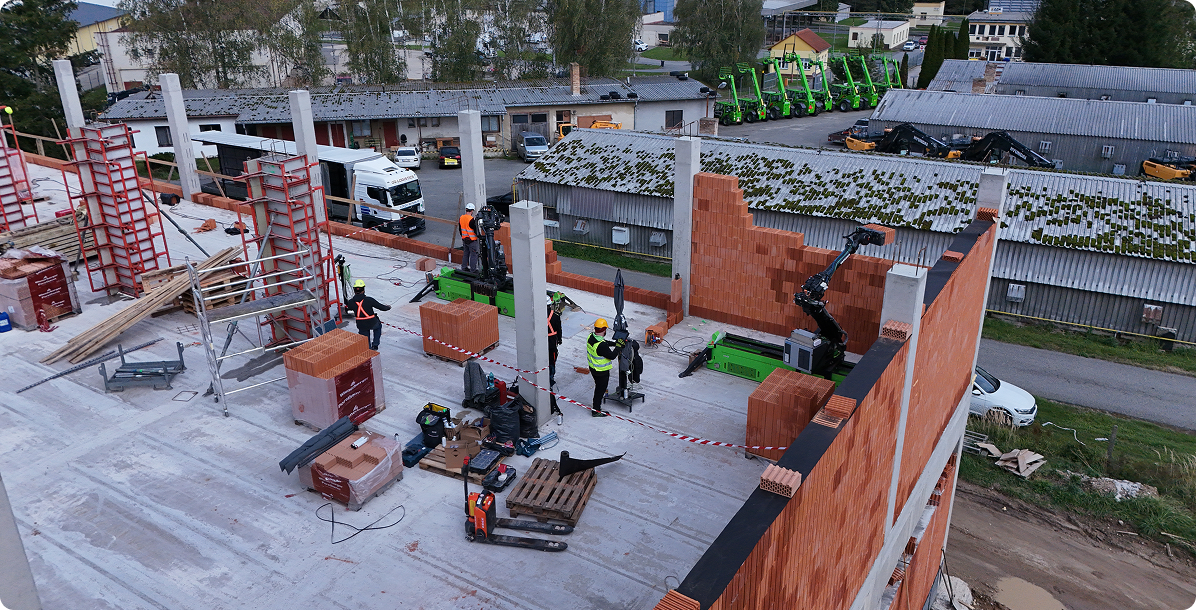

Národné úložisko artefaktov v Pelhřimove, Česko

WLTR píše históriu: V českom meste Pelhřimov robot pre murovanie pomáhal uchovať minulosť tým, že staval pre budúcnosť. Na stavbe národného úložiska artefaktov WLTR preukázal, aká efektívna a spoľahlivá môže byť robotická výstavba aj pri rozsiahlych projektoch kultúrnej infraštruktúry.

card iconcard icon
arrowcard icon

Miesto:

Pelhřimov, Česko

Projekt:

Národné úložisko artefaktov

Rozsah:

Kompletné dodanie murárskych prác

Vymurovaná plocha:

1,873 m²

Početrobotov:

3 WLTR jednotky pracujúce súčasne

Priemerná rýchlosť murovania:

5,9 m² za hodinu

Použitý Robot Ready materiál:

Porotherm 30 RR Profi P10

Spojovací materiál:

Porotherm Dryfix pena

Doba výstavby:

10 týždňov (namiesto 14)

Opravárenské centrum stanice v Chebe, Česko
arrow

Ďalšia zastávka: Inovácie. WLTR postavil opravárenskécentrum stanice. V mene národnej železničnej služby robot pre murovanie pomáhalbudovať budúcnosť českej infraštruktúry, tehlu po tehlu. Na stavbeopravárenského centra v Chebe WLTR predviedol vysoký výkon pri aktívnomdopravnom projekte s národným významom.

card iconcard icon
arrowcard icon

Miesto:

Cheb, Česko

Projekt:

Opravárenské centrum stanice

Rozsah:

Kompletné dodanie murárskych prác

Vymurovaná plocha:

1,650 m²

Počet robotov:

2 WLTR jednotky

Priemerná rýchlosť murovania:

6,4 m² za hodinu na robota

Použitý Robot Ready materiál:

- PTH 30 RR P15 Profi
- Preklady

Spojovací materiál:

Nie je špecifikované

Doba výstavby:

4 týždne

Materská škola Aloys Klar v Prahe, Česko
arrow

WLTR ukazuje, čo dnes dokáže automatizované murovanie. V hlavnom meste Českej republiky vznikla v spolupráci so spoločnosťou STRABAG nová budova materskej školy s celkovou murovanou plochou 1 454 m². Celá stavba bola dokončená plne automatizovane za iba 5 týždňov pomocou dvoch WLTR jednotiek.

card iconcard icon
arrowcard icon

Miesto:

Praha, Česko

Projekt:

Materská škola

Rozsah:

Kompletné dodanie murárskych prác

Vymurovaná plocha:

1 454 m²

Počet robotov:

2 pracujúce súčasne

Priemerná rýchlosť murovania:

7 m² na robota

Použitý Robot Ready materiál:

PTH 24 RR P15 Profi

Spojovací materiál:

Porotherm Profi tenkovrstvová malta

Doba výstavby:

5 týždňov (namiesto 6)

Športový komplex v Českých Budějoviciach, Česko
arrow

WLTR dosiahol špičkové výkony a staval rekordným tempom: V rámci rozšírenia Juhočeskej univerzity vznikol v meste České Budějovice športový komplex s takmer 700 m² murovanýchstien – kompletne automatizovane, pomocou dvoch WLTR jednotiek a troch rôznych typovtehál vrátane akustických.

card iconcard icon
arrowcard icon

Miesto:

České Budějovice, Česko

Project:

Športový komplex

Rozsah:

Kompletné dodanie murárskych prác

Vymurovaná plocha:

693 m²

Počet robotov:

2 pracujúce súčasne

Priemerná rýchlosť murovania:

5 m² na robota

Použitý Robot Ready materiál:

- PTH 30 RR P10 Profi
- PTH 24 RR P15 Profi
- AKU PTH 19 RR P15 Profi (akustická)

Spojovací materiál:

Porotherm Profi tenkovrstvová malta

Doba výstavby:

2 týždne (namiesto 3)

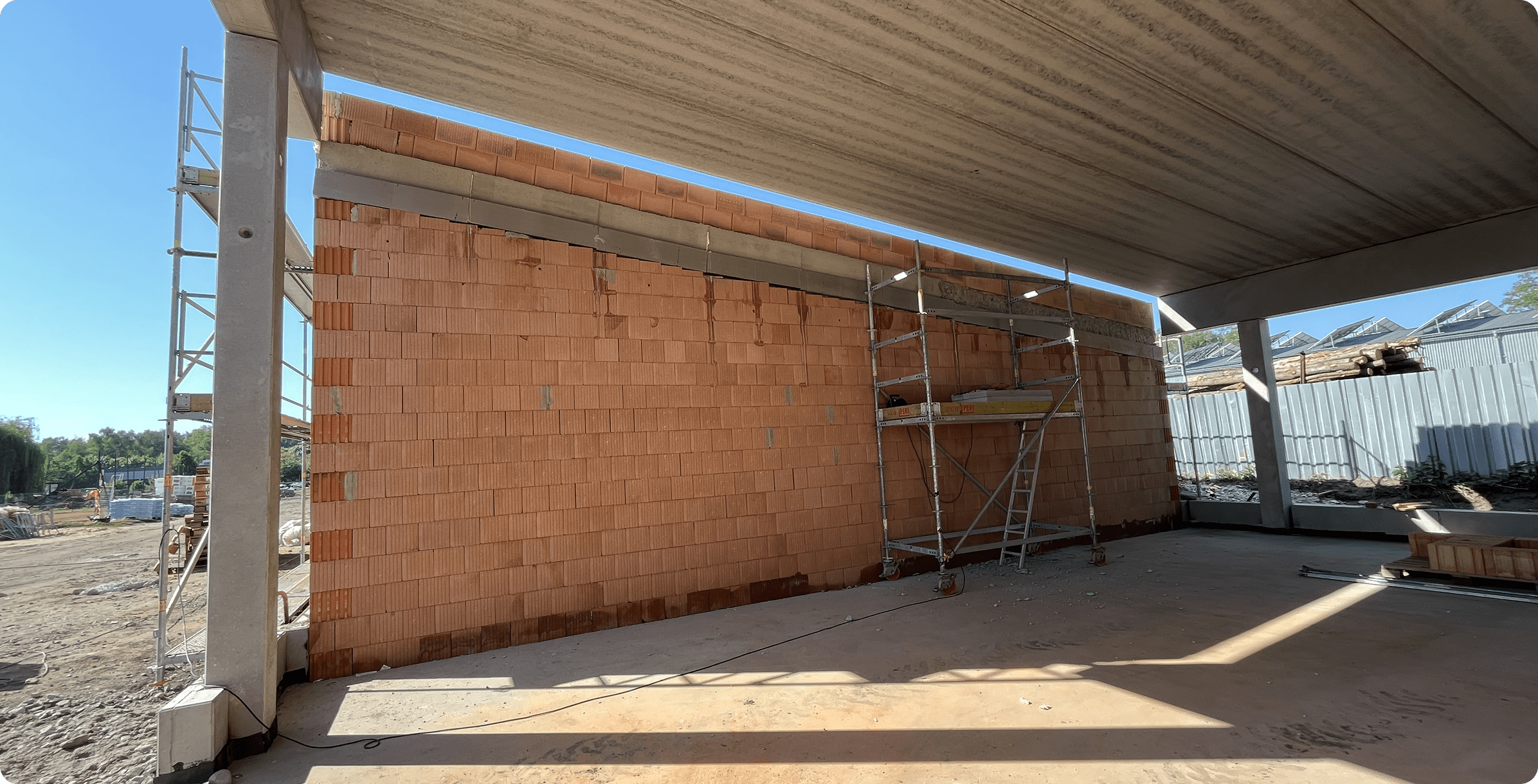

Budova verejných služieb
arrow

Rozsah:

Kompletné dodanie murárskych prác

Postavené roboty:

1 069 m2

Celkový počet robotov:

1 pracujúci samostatne

Priemerná rýchlosť murovania:

5,2 m2/h

Použitý materiál Robot Ready:

Porotherm 30 RR Profi

Spojovací materiál:

Porotherm Dryfix murárska pena

Materská škola a jasle v Koronowe, Poľsko
arrow

Najnovšie ihrisko WLTR. V Koronowe sa začala nová kapitola poľského stavebníctva a WLTR bol prvý na mieste. V spolupráci so spoločnosťou Wienerberger Polska postavili dve jednotky WLTR za iba 8 dní 600 m² muriva pre verejnú materskú školu a jasle pre viac ako 170 detí.

card iconcard icon
arrowcard icon

Miesto:

Koronowo, Poľsko

Projekt:

Materská škola a jasle pre 170+ detí

Rozsah:

Kompletné dodanie murárskych prác

Vymurovaná plocha:

600 m²

Počet robotov:

2 pracujúce súčasne

Priemerná rýchlosť murovania:

37,5 m² na robota za deň

Použitý Robot Ready materiál:

Porotherm 25 500 RR Dryfix

Spojovací materiál:

Porotherm Dryfix murárska pena

Doba výstavby:

8 dní (namiesto viac ako 2 týždňov)

Rodinný dom v Budapešti, Maďarsko
arrow

Domáca robota od WLTR: Prvý rodinný dom v Maďarsku postavený za iba tri dni. V 18. obvode Budapešti vznikol v spolupráci so spoločnosťou Wienerberger Magyarország a miestnym stavebným partnerom Berill Házépítő Kft. prvý úspešne realizovaný projekt na maďarskej pôde.

card iconcard icon
arrowcard icon

Miesto:

Budapešť, 18. obvod, Maďarsko

Projekt:

Rodinný dom

Rozsah:

Kompletné dodanie murárskych prác

Počet robotov:

1 pracujúca jednotka

Priemerná rýchlosť murovania:

až 10 m² za hodinu

Použitý Robot Ready materiál:

- Porotherm 30 RR Profi
- Porotherm 19 RR AKU Profi

Spojovací materiál:

Porotherm Dryfix

Doba výstavby:

3 dni

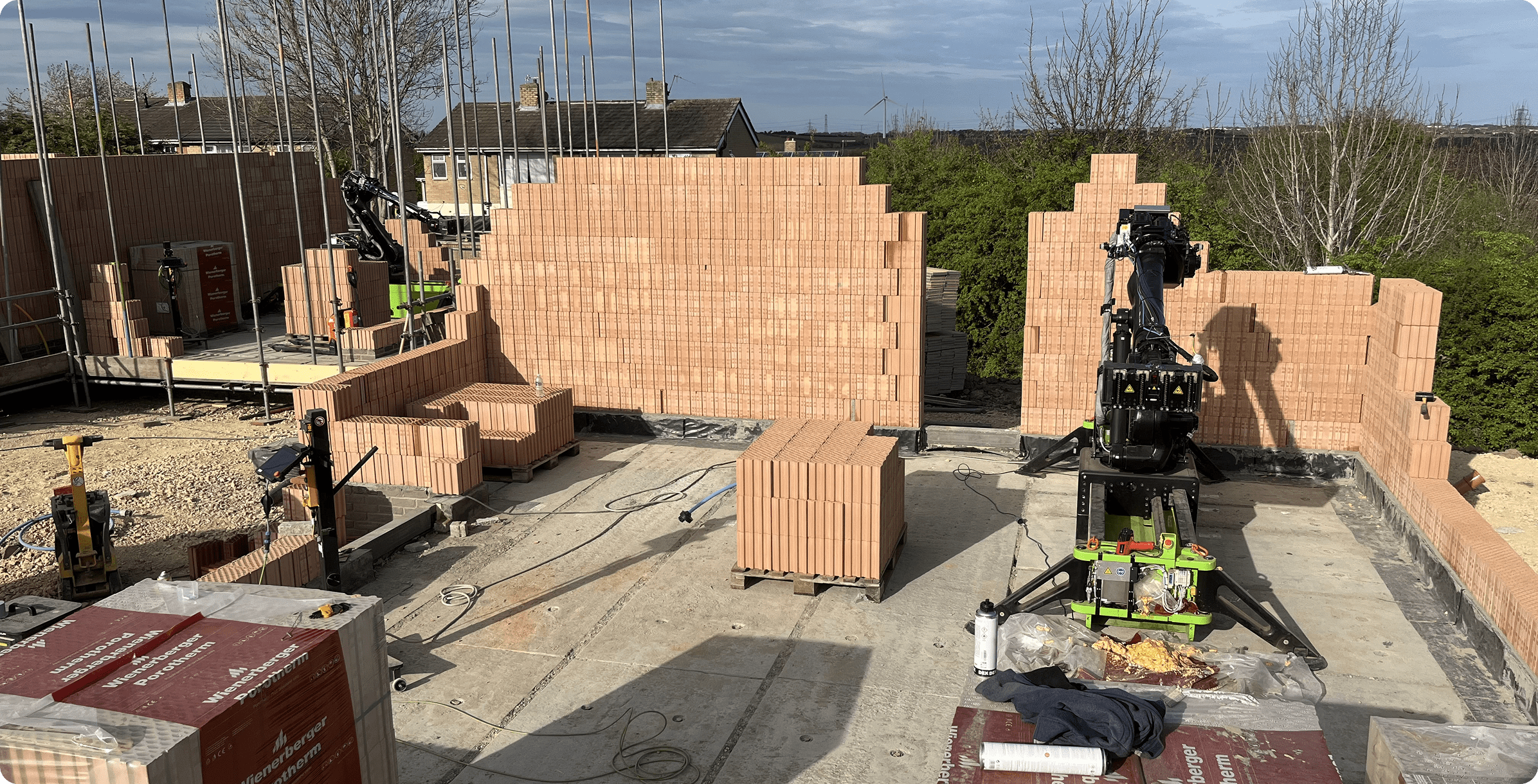

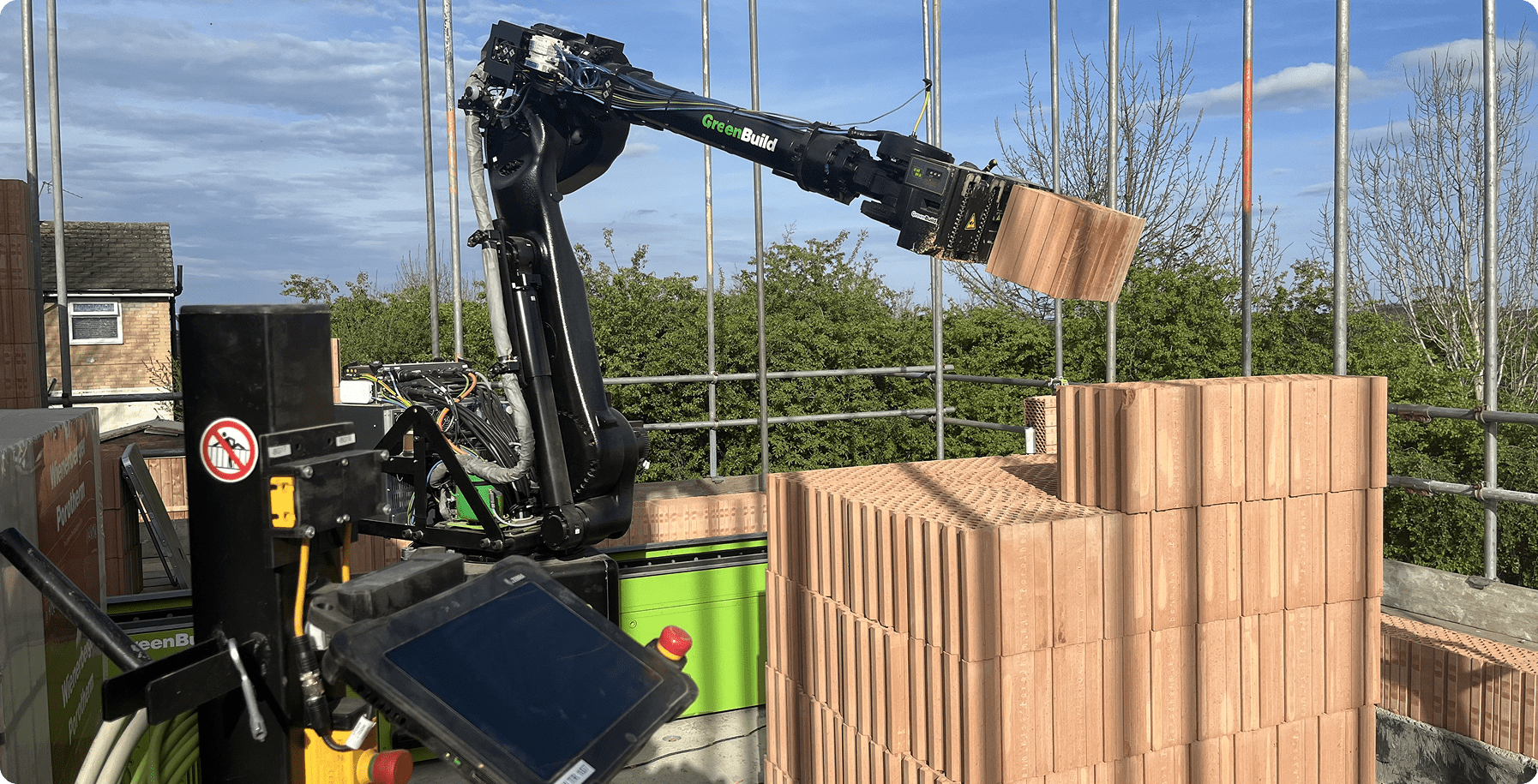

7 rodinných domov v Thornley, Spojené kráľovstvo
arrow

Domov od robotov, pre rodiny. V Thornley neďaleko Durhamu vznikla ulica Maple Close so siedmimi modernými rodinnými domami so štyrmi spálňami. Výstavba vnútorného muriva prebehla plne automatizovane, pomocou dvoch jednotiek WLTR s presnosťou stroja.

card iconcard icon
arrowcard icon

Miesto:

Thornley, Spojené kráľovstvo

Projekt:

Maple Close – 7 detached homes

Rozsah:

Kompletné dodanie murárskych prác

Vymurovaná plocha:

1,310 m²

Počet robotov:

2 pracujúce súčasne

Priemerná rýchlosť murovania:

5.6 m² na robota

Použitý Robot Ready materiál:

Porotherm 24 RR Profi

Spojovací materiál:

Porotherm Dryfix murárska pena

Doba výstavby:

7 týždňov

Rodinný dom v Martin nad Žitavou, Slovensko
arrow

WLTR sa pri stavbe domov cíti ako doma. V Martin nad Žitavou absolvoval murovaný robot svoje slovenské debutové nasadenie a staval, ako keby bol odjakživa súčasťou rodiny. Na stavbe rodinného domu v nitrianskom regióne ukázal, aké efektívne, presné a spoľahlivé môže byť moderné murovanie.

card iconcard icon
arrowcard icon

Miesto:

Martin nad Žitavou, Slovensko

Projekt:

Rodinný dom

Rozsah:

Kompletné dodanie murárskych prác

Vymurovaná plocha:

237 m²

Počet robotov:

1 pracujúca jednotka

Priemerná rýchlosť murovania:

5 m² za hodinu

Použitý Robot Ready materiál:

Porotherm 30 RR Profi

Spojovací materiál:

Porotherm Dryfix murárska pena

Doba výstavby:

2 týždne
