Reference

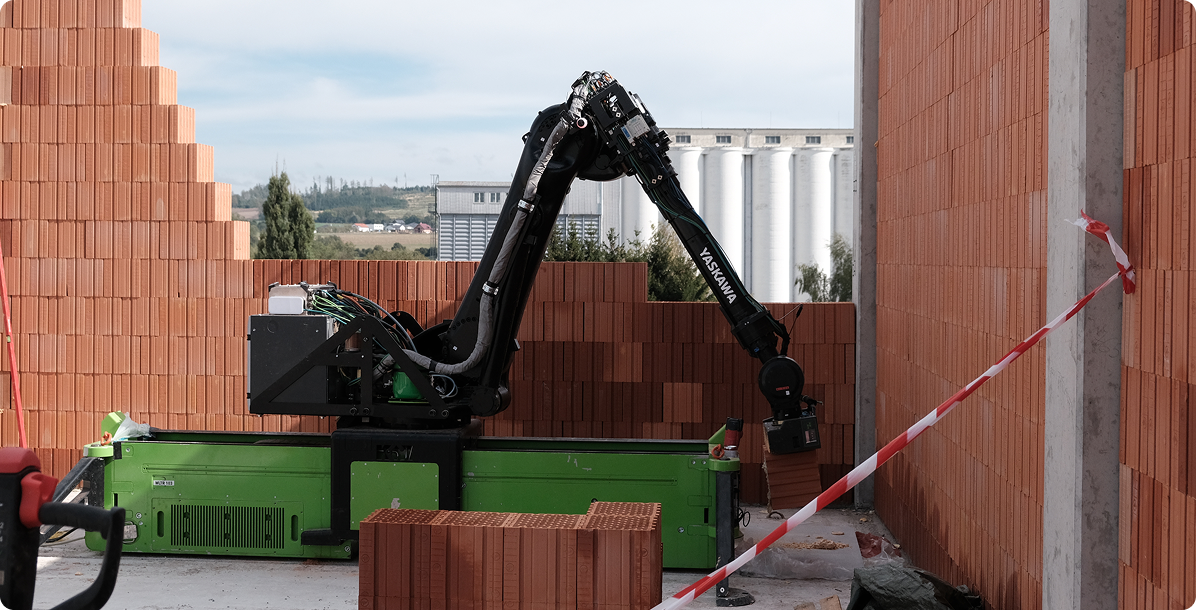

Národní depozitář artefaktů v Pelhřimově, Česko

WLTR píše historii: V českém městě Pelhřimov robot pro zdění pomáhal uchovat minulost tím, že stavěl pro budoucnost. Na staveništi národního depozitáře artefaktů WLTR ukázal, jak efektivní a spolehlivá může být robotická výstavba i při rozsáhlých projektech kulturní infrastruktury.

National Artefacts Depository in Pelhřimov, Czech Republic
card iconcard icon
arrowcard icon

Místo:

Pelhřimov, Česko

Projekt:

Národní depozitář artefaktů

Rozsah:

Kompletní dodávka zdicích prací

Vyzděná plocha:

1.873 m²

Počet robotů:

3 jednotky WLTR

Průměrná rychlost zdění:

5,9 m² za hodinu/robot

Použitý Robot Ready materiál:

Porotherm 30 RR Profi P10

Použité pojivo:

Porotherm Dryfix pěna

Doba výstavby:

10 týdnů (místo 14)

Opravárenské centrum nádraží v Chebu, Česko
arrow

Další zastávka: Inovace. WLTR postavil opravárenskécentrum nádraží. V rámci zakázky pro národní železniční službu robot pro zděnípomáhal budovat budoucnost české infrastruktury, cihlu po cihle. Na staveništi opravárenského centra v Chebu WLTR předvedl vysoký výkon při aktivním dopravním projektu s národním významem.

National Artefacts Depository in Pelhřimov, Czech Republic
National Artefacts Depository in Pelhřimov, Czech Republic
National Artefacts Depository in Pelhřimov, Czech Republic
National Artefacts Depository in Pelhřimov, Czech Republic
card iconcard icon
arrowcard icon

Miesto:

Cheb, Česko

Projekt:

Opravárenské centrum nádraží

Rozsah:

Kompletní dodávka zdicích prací

Vyzděná plocha:

1.650 m²

Počet robotů:

2 jednotky WLTR

Průměrná rychlost zdění:

6,4 m² za hodinu/robot

Použitý Robot Ready materiál:

PTH 30 RR P15 Profi

Použité pojivo:

Není specifikováno

Doba výstavby:

4 týdny

Mateřská škola Aloyse Klara v Praze, Česko
arrow

WLTR ukazuje, co dnes dokáže automatizované zdění. V hlavním městě České republiky vznikla ve spolupráci se společností STRABAG nová budova mateřské školy s celkovou zděnou plochou 1.454 m². Celá stavba byla dokončena plně automatizovaně za pouhých 5 týdnů pomocí dvou jednotek WLTR.

card iconcard icon
arrowcard icon

Místo:

Praha, Česko

Projekt:

Mateřská škola

Rozsah:

Kompletní dodávka zdicích prací

Kompletní dodávka zdicích prací:

1.454 m²

Počet robotů:

2 jednotky WLTR

Průměrná rychlost zdění:

7 m² za hodinu/robot

Použitý Robot Ready materiál:

PTH 24 RR P15 Profi

Použité pojivo:

Porotherm Profi tenkovrstvá malta

Doba výstavby:

5 týdnů (místo 6)

Sportovní komplex v Českých Budějovicích, Česko
arrow

WLTR dosáhl vrcholu výkonu a stavěl rekordním tempem: V rámci rozšíření Jihočeské univerzity vznikl ve městě České Budějovice během pouhých dvou týdnů sportovní komplex s téměř 700 m² zděné plochy. Celý projekt byl postaven plně automatizovaně dvěma jednotkami WLTR a za použití tří různých typů cihel, včetně akustických.

card iconcard icon
arrowcard icon

Místo:

České Budějovice, Česko

Projekt:

Sportovní komplex

Rozsah:

Kompletní dodávka zdicích prací

Vyzděná plocha:

693 m2

Počet robotů:

2 jednotky WLTR

Průměrná rychlost zdění:

5 m² za hodinu/robot

Použitý Robot Ready materiál:

- PTH 30 RR P10 Profi
- PTH 24 RR P15 Profi
- AKU PTH 19 RR P15 Profi (akustická)

Použité pojivo:

Porotherm Profi tenkovrstvá malta

Doba výstavby:

2 týdny (místo 3)

Objekt občanské vybavenosti
arrow

Rozsah:

Kompletní dodávka zdicích prací

Vyzděno roboty:

1 069 m2

Celkový počet robotů:

1 pracující samostatně

Průměrná rychlost zdění:

5,2 m2/h

Použitý Robot Ready materiál:

Porotherm 30 RR Profi

Použité pojivo:

Tenkovrstvá zdicí malta Porotherm Profi

Mateřská škola a jesle v Koronowu, Polsko
arrow

Nejnovější hřiště pro WLTR. V Koronowu začala nová kapitola polského stavebnictví a WLTR byl první na staveništi. Ve spolupráci se společností wienerberger Polska postavily dvě jednotky WLTR během pouhých 8 dnů 600 m² zdiva pro veřejnou mateřskou školu a jesle pro více než 170 dětí.

card iconcard icon
arrowcard icon

Místo:

Koronowo, Polsko

Projekt:

Mateřská škola a jesle pro 170+ dětí

Rozsah:

Kompletní dodávka zdicích prací

Vyzděná plocha:

600 m²

Počet robotů:

2 jednotky WLTR

Průměrná rychlost zdění:

5 m² za hodinu/robot

Použitý Robot Ready materiál:

Porotherm 25 500 RR Dryfix

Použité pojivo:

Porotherm Dryfix pěna

Doba výstavby:

8 dní (místo více než 2 týdnů)

Rodinný dům v Budapešti, Maďarsko
arrow

Domácí výroba od WLTR: První rodinný dům v Maďarsku byl postaven za pouhé tři dny. V 18. městském obvodu Budapešti vznikl ve spolupráci se společností wienerberger Magyarország a místním stavebním partnerem Berill Házépítő Kft. první úspěšně realizovaný projekt na maďarské půdě.

card iconcard icon
arrowcard icon

Místo:

Budapešť, 18. obvod, Maďarsko

Projekt:

Rodinný dům

Rozsah:

Kompletní dodávka zdicích prací

Počet robotů:

1 jednotka WLTR

Průměrná rychlost zdění:

10 m² za hodinu

Použitý Robot Ready materiál:

- Porotherm 30 RR Profi
- Porotherm 19 RR AKU Profi

Použité pojivo:

Porotherm Dryfix

Doba výstavby:

3 dny

7 rodinných domů v Thornley, Spojené království
arrow

Domov od robotů, pro rodiny. V Thornley poblíž Durhamu vznikla ulice Maple Close se sedmi moderními rodinnými domy o čtyřech ložnicích. Výstavba vnitřního zdiva byla realizována pomocí dvou jednotek WLTR plně automatizovaně a s přesností strojů.

card iconcard icon
arrowcard icon

Místo:

Thornley, Spojené království

Projekt:

Maple Close – 7 rodinných domů

Rozsah:

Kompletní dodávka zdicích prací

Vyzděná plocha:

1.310 m²

Počet robotů:

2 jednotky WLTR

Průměrná rychlost zdění:

5,6 m² za hodinu/robot

Použitý Robot Ready materiál:

Porotherm 24 RR Profi

Použité pojivo:

Porotherm Dryfix pěna

Doba výstavby:

7 týdnů

Rodinný dům v Martin nad Žitavou, Slovensko
arrow

WLTR se při stavbě domů cítí jako doma. V Martin nad Žitavou oslavil zdicí robot své slovenské debut a stavěl, jako by byl vždy součástí rodiny. Na staveništi rodinného domu v nitranském regionu ukázal, jak efektivní, přesné a spolehlivé může být moderní zdění.

card iconcard icon
arrowcard icon

Místo:

Martin nad Žitavou, Slovensko

Projekt:

Rodinný dům

Rozsah:

Kompletní dodávka zdicích prací

Vyzděná plocha:

237 m²

Počet robotů:

1 jednotka WLTR

Průměrná rychlost zdění:

5 m² za hodinu

Použitý Robot Ready materiál:

Porotherm 30 RR Profi

Použité pojivo:

Porotherm Dryfix pěna

Doba výstavby:

2 týdny
