Références
WLTR fait date dans l’histoire: Dans la ville tchèque de Pelhřimov, le robot maçonnerie a contribué à préserver le passé en construisant pour l’avenir. Sur le chantier d’un dépôt national d’artefacts, WLTR a démontré combien la construction robotisée peut être efficace et fiable, même pour des projets d’infrastructure culturelle de grande envergure.
Lieu:
Pelhřimov, Tchéquie
Projet:
Dépôt national d’artefacts
Portée:
Livraison complète des travaux de maçonnerie
Surface maçonnée:
1,873 m²
Nombre de robots:
3 unités WLTR travaillant simultanément
Vitesse moyenne de maçonnerie:
5,9 m² par heure
Matériau Robot Ready utilisé:
Porotherm 30 RR Profi P10
Liant utilisé:
Mousse de maçonnerie Porotherm Dryfix
Durée des travaux:
10 semaines (au lieu de 14)
Prochaineétape: Innovation. WLTR a construit un centre de réparation de gare. Pour le compte du service national des trains, le robot de maçonnerie a aidé àconstruire l’avenir de l’infrastructure tchèque, brique par brique. Sur lechantier d’un centre de réparation à Cheb, WLTR a démontré une performanceélevée sur un projet de transport actif d’importance nationale.
Lieu:
Cheb, Tchéquie
Projet:
Centre de réparation de gare
Portée:
Livraison complète des travaux de maçonnerie
Surface maçonnée:
1,650 m²
Nombre de robots:
2 unités WLTR
Vitesse moyenne de maçonnerie:
6,4 m² par heure par robot
Matériau Robot Ready utilisé:
- PTH 30 RR P15 Profi
- Linteaux
Liant utilisé:
Non spécifié
Durée des travaux:
Durée des travaux
WLTR montre ce dont la maçonnerie automatisée est capable aujourd’hui. Dans la capitale tchèque, un nouveau bâtiment de maternelle a été construit en coopération avec STRABAG. L’ensemble de l’ouvrage a été réalisé de manière entièrement automatisée par deux unités WLTR, couvrant 1 454 m² de murs, en seulement 5 semaines.
Lieu:
Prague, Tchéquie
Projet:
École maternelle
Portée:
Livraison complète des travaux de maçonnerie
Surface maçonnée:
1,454 m²
Nombre de robots:
2 travaillant simultanément
Vitesse moyenne de maçonnerie:
7 m² par robot
Matériau Robot Ready utilisé:
PTH 24 RR P15 Profi
Liant utilisé:
Mortier mince Porotherm Profi
Durée des travaux:
5 semaines (au lieu de 6)
WLTR a atteint des performances maximales et a construit à une vitesse record: Dans le cadre de l’extension de l’Université de Bohême du Sud, un complexe sportif a été réalisé en seulement deux semaines à České Budějovice. Le tout entièrement automatisé, avec deux unités WLTR et trois types de briques différents, dont des briques acoustiques.
Lieu:
České Budějovice, Tchéquie
Projet:
Complexe sportif
Portée:
Livraison complète des travaux de maçonnerie
Surface maçonnée:
693 m2
Nombre de robots:
2 travaillant simultanément
Vitesse moyenne de maçonnerie:
5 m² par robot
Matériau Robot Ready utilisé:
- PTH 30 RR P10 Profi
- PTH 24 RR P15 Profi
- AKU PTH 19 RR P15 Profi (acoustique)
Liant utilisé:
Mortier mince Porotherm Profi
Durée des travaux:
2 semaines (au lieu de 3)

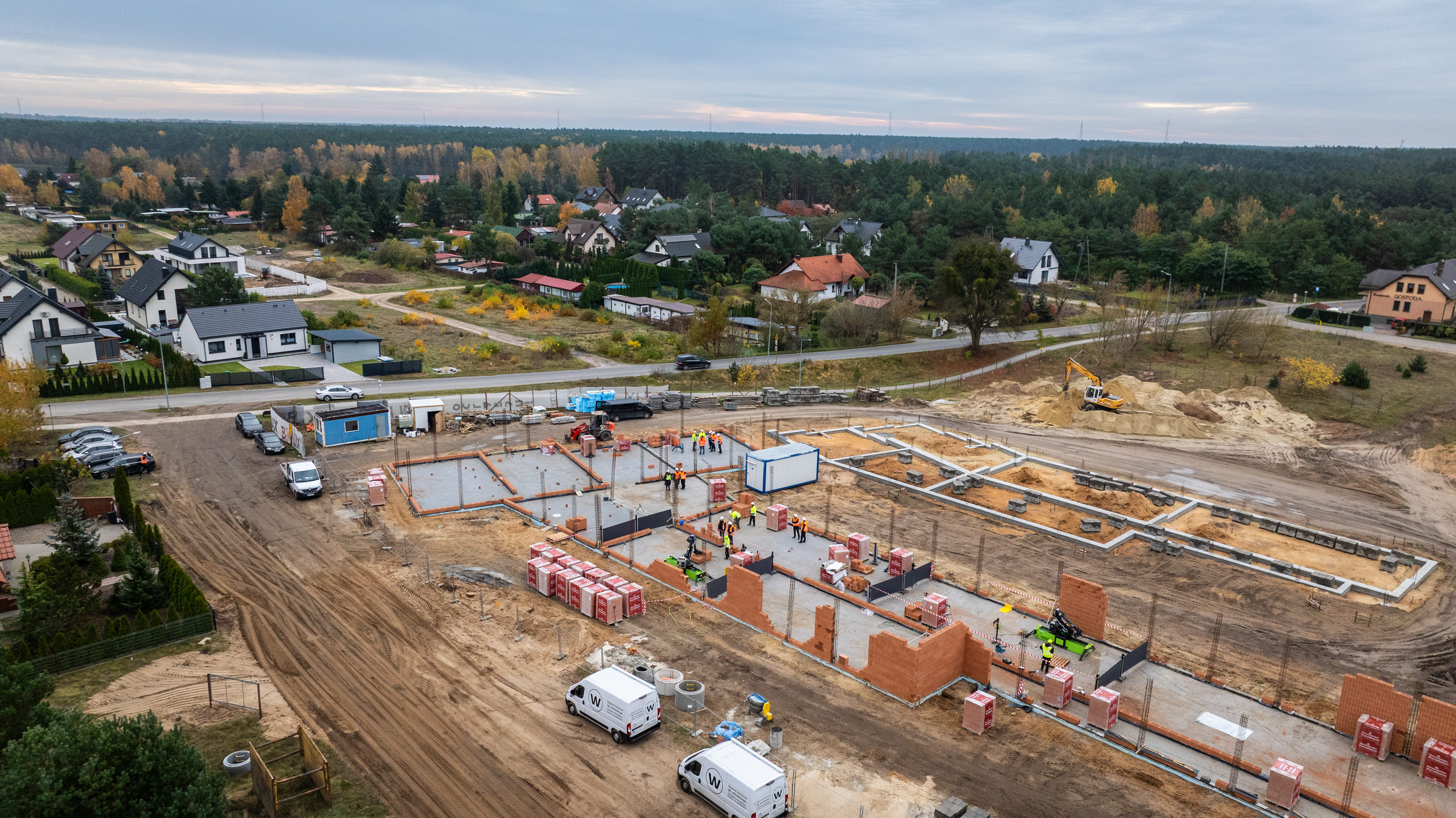

Le tout dernier terrain de jeu de WLTR. À Koronowo, une nouvelle ère pour le secteur de la construction polonais a commencé, avec WLTR comme premier sur le site. En partenariat avec Wienerberger Polska, deux unités WLTR ont érigé 600 m² de murs en seulement 8 jours pour une crèche publique et une maternelle accueillant plus de 170 enfants.
Lieu:
Koronowo, Pologne
Projet:
Crèche et maternelle pour plus de 170 enfants
Portée:
Livraison complète des travaux de maçonnerie
Surface maçonnée:
600 m²
Nombre de robots:
2 travaillant simultanément
Vitesse moyenne de maçonnerie:
37,5 m² par robot par jour

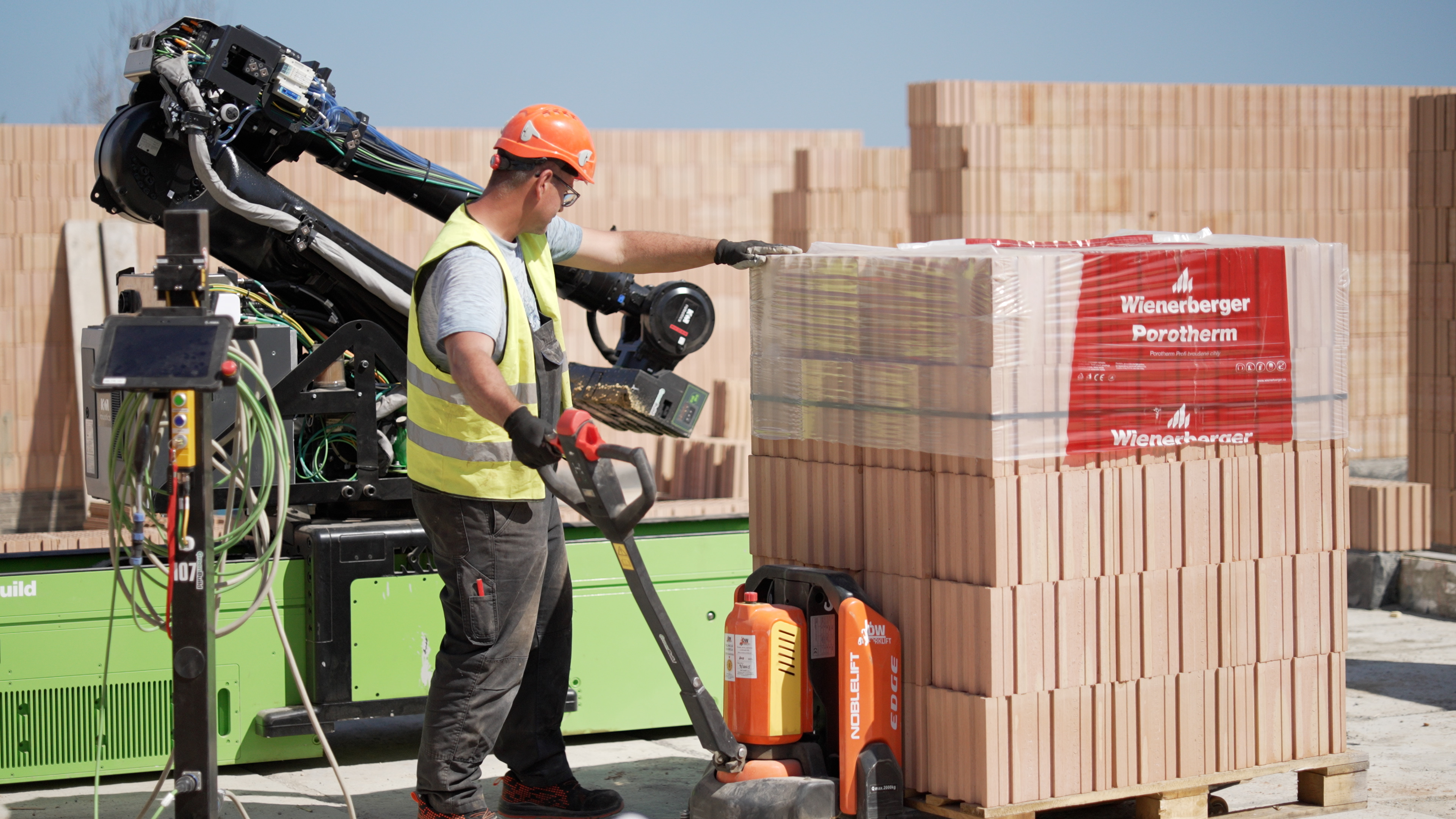

Matériau Robot Ready utilisé:
Porotherm 25 500 RR Dryfix
Liant utilisé:
Mousse de maçonnerie Porotherm Dryfix
Durée des travaux:
8 jours (au lieu de plus de 2 semaines)

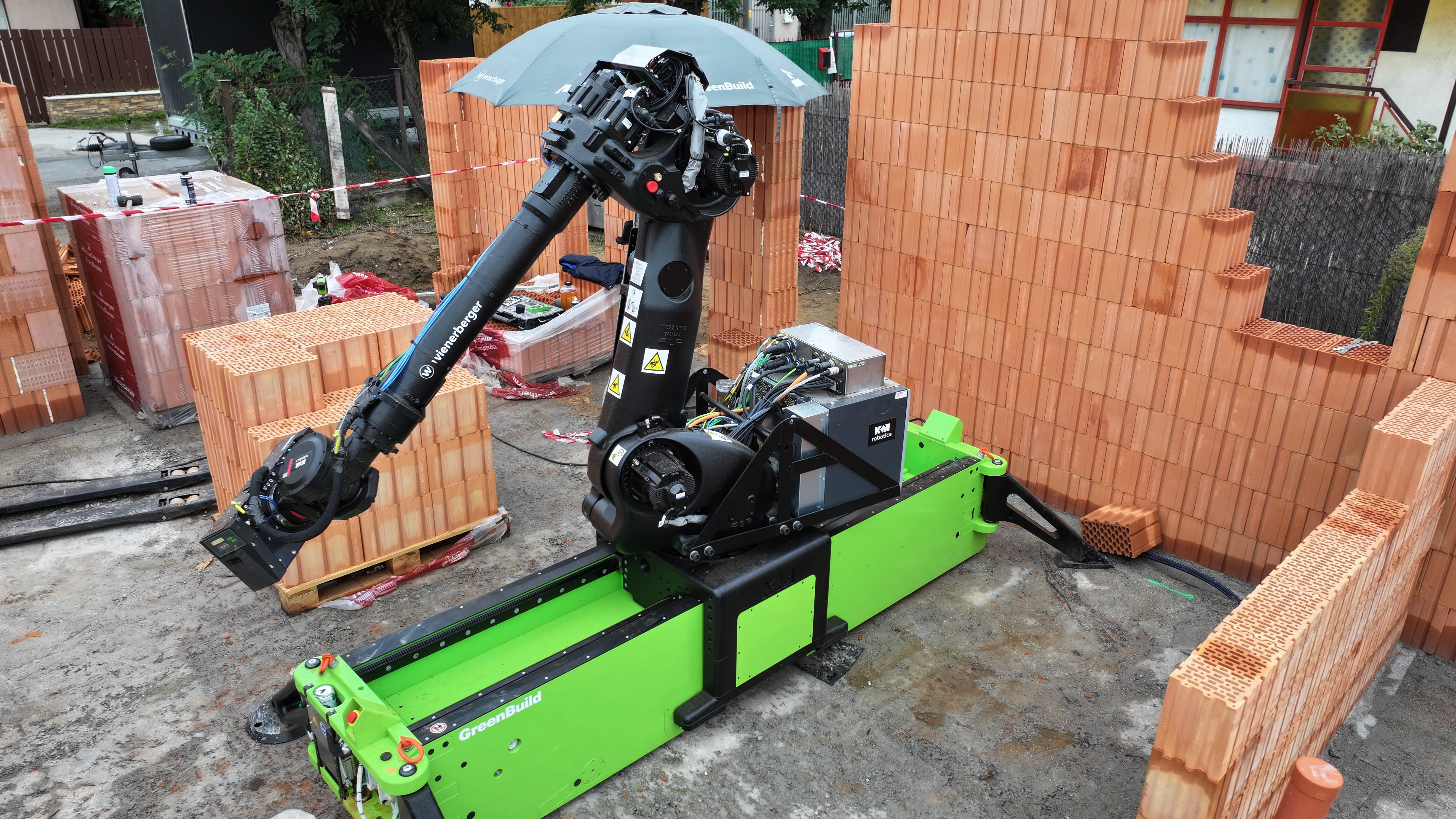

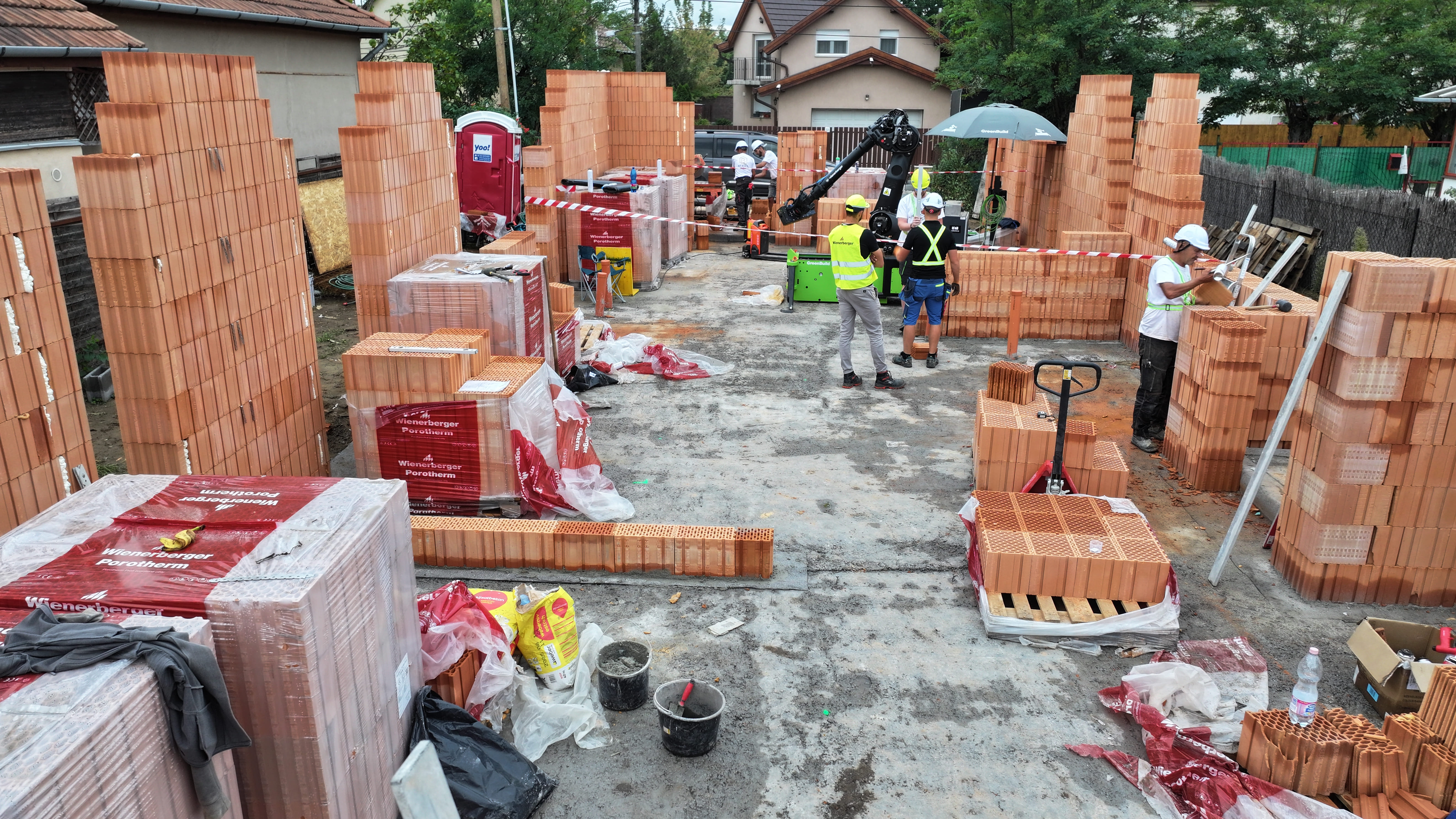

Fait maison par WLTR: La première maison individuelle construite en Hongrie en seulement trois jours. Dans le 18ᵉ arrondissement de Budapest, un projet de construction pionnier a été réalisé en coopération avec Wienerberger Magyarország et le partenaire local Berill Házépítő Kft.
Lieu:
Budapest, 18ᵉ arrondissement, Hongrie
Projet:
Maison individuelle
Portée:
Livraison complète des travaux de maçonnerie
Nombre de robots:
1 unité en fonctionnement
Vitesse moyenne de maçonnerie:
jusqu’à 10 m² par heure
Matériau Robot Ready utilisé:
- Porotherm 30 RR Profi
- Porotherm 19 RR AKU Profi
Liant utilisé:
Mousse de maçonnerie Porotherm Dryfix
Durée des travaux:
3 jours
Des maisons construites par des robots, pensées pour les familles. À Thornley, près de Durham, la rue Maple Close a vu naître sept maisons modernes de quatre chambres chacune. La maçonnerie intérieure a été réalisée de façon entièrement automatisée, à l’aide de deux unités WLTR avec précision industrielle.
Lieu:
Thornley, Royaume-Uni
Projet:
Maple Close – 7 maisons individuelles
Portée:
Livraison complète des travaux de maçonnerie
Surface maçonnée:
1,310 m²
Nombre de robots:
2 travaillant simultanément
Vitesse moyenne de maçonnerie:
5,6 m² par robot
Matériau Robot Ready utilisé:
Porotherm 24 RR Profi
Liant utilisé:
Mousse de maçonnerie Porotherm Dryfix
Durée des travaux:
7 semaines
WLTR se sent parfaitement chez lui pour construire des maisons. À Martin nad Žitavou, le robot maçon a fait ses débuts en Slovaquie et a construit comme s’il avait toujours fait partie de la famille. Sur le chantier d’une maison individuelle dans la région de Nitra, WLTR a démontré l’efficacité, la précision et la fiabilité de la maçonnerie moderne.
Lieu:
Martin nad Žitavou, Slovaquie
Projet:
Maison individuelle
Portée:
Livraison complète des travaux de maçonnerie
Surface maçonnée:
237 m²
Nombre de robots:
1 unité en fonctionnement
Vitesse moyenne de maçonnerie:
5 m² par heure
Matériau Robot Ready utilisé:
Porotherm 30 RR Profi
Liant utilisé:
Mousse de maçonnerie Porotherm Dryfix
Durée des travaux:
2 semaines
